Sur les chantiers de maisons neuves que j’ai accompagnés en Bouches-du-Rhône, un scénario revenait souvent. Les cloisons sont montées, le tableau est câblé, les prises sont en place. Le propriétaire prévoit d’emménager dans quinze jours. Et la question tombe : « On en est où avec le Consuel ? »
La réponse surprend à chaque fois. Sans l’attestation de conformité délivrée par le Consuel (Comité National pour la Sécurité des Usagers de l’Électricité), Enedis refuse de mettre le compteur en service. Pas d’attestation, pas d’électricité dans votre maison neuve, même si l’installation est irréprochable.
Le piège n’est pas la démarche. C’est le timing. Commander l’attestation trop tard ajoute trois à quatre semaines entre la fin des travaux et l’emménagement. Cet article vous montre où le Consuel maison neuve s’insère dans la chaîne complète de votre projet, du permis de construire à la mise en service du compteur.
📌L’essentiel à retenir :
Le Consuel (attestation jaune, CERFA 12506*03) est obligatoire pour toute maison neuve avant la mise en service du compteur Enedis. Comptez environ 130 à 145 € TTC et trois à cinq semaines de délai. Si votre maison intègre des panneaux photovoltaïques, une seconde attestation (bleue ou violette) porte le total à 345-375 € TTC.
Le Consuel maison neuve en bref : obligatoire dans tous les cas neufs
L’attestation de conformité Consuel est un passage obligatoire pour toute construction neuve raccordée au réseau électrique. Cette obligation découle du décret n° 72-1120 du 14 décembre 1972 et des dispositions du Code de l’énergie relatives au raccordement.
Le Consuel vérifie que votre installation respecte la NF C 15-100 (édition 2024, applicable depuis septembre 2025). Un contrôleur se déplace sur site, inspecte le tableau, les circuits, la mise à la terre et les protections différentielles. Si tout est conforme, il vise l’attestation. Enedis peut alors procéder à la mise en service.
Pour une maison neuve sans production d’énergie, le formulaire requis est l’attestation jaune (CERFA 12506*03). Son coût se situe entre 130 et 145 € TTC selon le profil de l’installateur (barème Consuel SC120_38, septembre 2025). Le fonctionnement global du dispositif est détaillé dans le guide du Consuel électrique.
Où s’insère le Consuel dans votre projet de construction ?

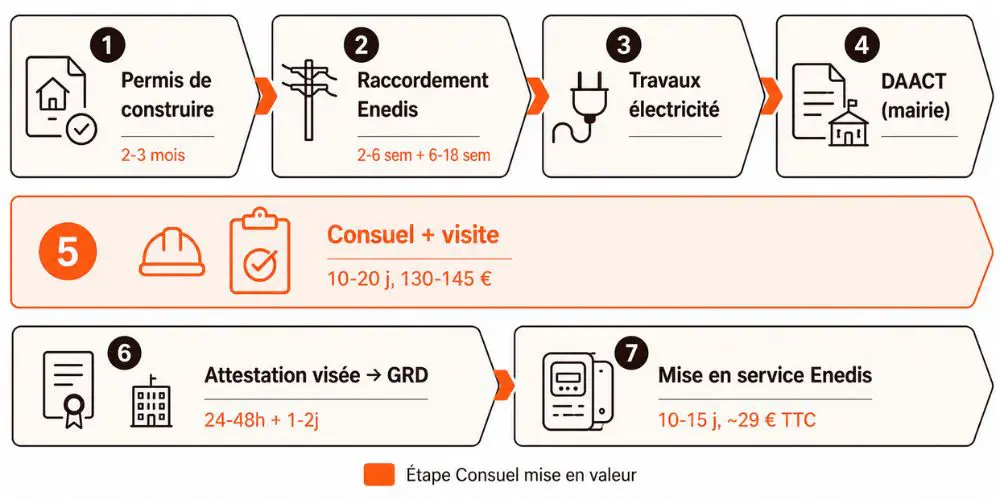

La confusion la plus fréquente que j’ai observée sur les chantiers neufs : les propriétaires pensent que le Consuel arrive en dernier. Il s’insère en milieu de chaîne, pas en fin de parcours. Voici les sept étapes d’un projet de maison individuelle neuve.
| Étape | Acteur | Délai indicatif | Coût |
|---|---|---|---|
| 1. Permis de construire | Mairie | 2-3 mois d’instruction | 0 € (hors taxe d’aménagement) |
| 2. Demande de raccordement Enedis | Enedis | 2-6 sem. devis + 6-18 sem. travaux | Variable (700-3 000 € TTC cas standard) |
| 3. Travaux d’électricité | Électricien ou auto-construction | Variable | 80-150 €/m² |
| 4. DAACT | Propriétaire → Mairie | À l’achèvement des travaux | 0 € |
| 5. Commande Consuel + visite | Propriétaire ou électricien → Consuel | 10-20 jours | 130-145 € (jaune) |
| 6. Attestation visée + transmission GRD | Consuel → Enedis | 24-48 h + 1-2 jours | Inclus |
| 7. Mise en service compteur | Enedis | 10-15 jours | ~29 € TTC |
La DAACT (Déclaration Attestant l’Achèvement et la Conformité des Travaux) est un document distinct du Consuel. Elle se dépose en mairie et atteste de l’achèvement global du bâtiment. Le Consuel atteste de la seule conformité électrique, condition de mise en service du compteur.
💡Conseil de chantier :
Lancez votre demande de raccordement Enedis au moins trois mois avant la fin prévue des travaux. Sur les chantiers que j’ai suivis, ce délai était le premier facteur de retard à l’emménagement. Les travaux de raccordement Enedis prennent six à dix-huit semaines selon la distance au réseau existant.

Démarche Consuel maison neuve : étape par étape
Choisir le bon formulaire
Pour une maison neuve standard, le formulaire requis est l’attestation jaune (CERFA 12506*03). Si votre maison intègre des panneaux photovoltaïques, une seconde attestation s’ajoute : bleue ou violette selon la présence d’un dispositif de stockage. Les quatre attestations Consuel par couleur sont détaillées dans un article dédié.
Commander sur Mon Espace Consuel
La commande se fait en ligne sur le portail Mon Espace Consuel (consuel.com). Vous y renseignez l’adresse du chantier, le type d’attestation et les coordonnées de l’installateur. La procédure complète de commande du Consuel détaille chaque champ du formulaire.
Remplir le CERFA 12506*03
Le formulaire demande les caractéristiques de l’installation : puissance souscrite, nombre de circuits, type de protections différentielles, section des conducteurs principaux. L’électricien qui a réalisé les travaux est le mieux placé pour remplir ces champs avec précision.
Préparer la visite du contrôleur
Le contrôleur Consuel vérifie la conformité à la NF C 15-100. Il inspecte le tableau de répartition, les protections, la mise à la terre, le repérage des circuits et l’accessibilité des organes de coupure. La liste des points vérifiés lors du passage du contrôleur vous permet d’anticiper.
Maison neuve avec panneaux solaires : quel Consuel commander ?
La RE2020 pousse la quasi-totalité des maisons individuelles neuves vers le photovoltaïque. Quand votre projet inclut des panneaux solaires, le Consuel ajoute une seconde attestation au dossier.
| Configuration | Attestations requises | Tarif Consuel TTC (barème SC120_38) |
|---|---|---|
| Maison neuve sans PV | Jaune seule | 130-145 € |
| Maison neuve + PV sans batterie | Jaune + Bleue (CERFA 15523*01) | ~345 € |
| Maison neuve + PV avec batterie | Jaune + Violette (CERFA 15524*01) | ~375 € |
L’attestation bleue couvre les installations de production sans dispositif de stockage. La violette concerne les installations avec batterie ou onduleur hybride. Les deux se commandent sur le même portail que la jaune.
⚠️Attention :
Les onduleurs photovoltaïques doivent respecter les normes de la série NF EN 50549 (NF EN 50549-1 et NF EN 50549-10). Une période de transition court jusqu’au 30 juin 2026. À compter du 1er juillet 2026, seuls les dossiers techniques avec certificat de conformité NF EN 50549-10 sont acceptés. Vérifiez la conformité de votre onduleur avant la commande de l’attestation.
Le détail des attestations par couleur et des documents à fournir couvre chaque cas.

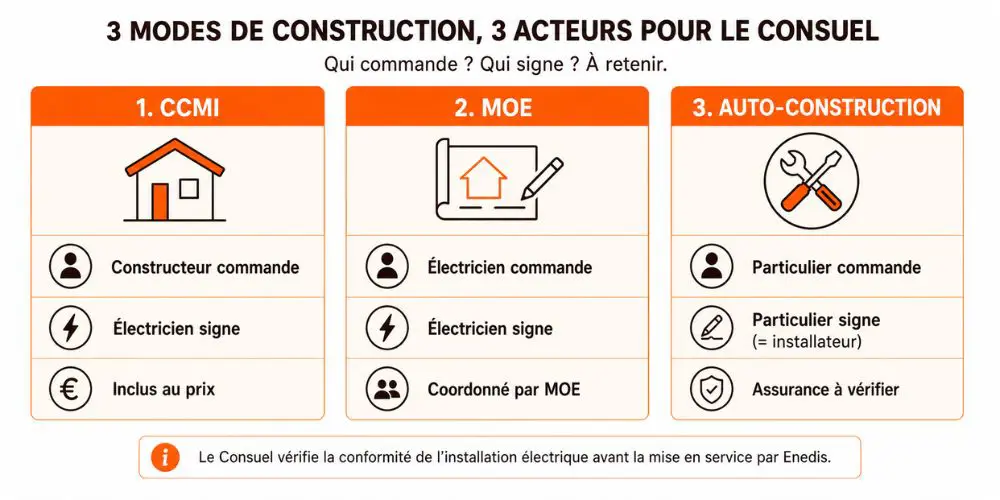

Qui commande le Consuel selon votre projet ?
La responsabilité de la commande Consuel dépend de votre mode de construction.
Contrat CCMI (constructeur)
Dans un CCMI (Contrat de Construction de Maison Individuelle), le constructeur ou son électricien sous-traitant gère la commande et le passage du Consuel. Le coût est intégré au prix du contrat. Vérifiez que l’attestation figure au planning de livraison.
Maîtrise d’œuvre (architecte ou MOE)
Quand un architecte ou un maître d’œuvre coordonne le chantier, l’électricien intervenant signe le CERFA et commande l’attestation. Le MOE s’assure du bon enchaînement des démarches dans le calendrier global.
Auto-construction
En auto-construction, vous signez vous-même le CERFA en vous déclarant installateur. Cette option exige une maîtrise solide de la NF C 15-100 (édition 2024). Vérifiez l’impact sur votre assurance habitation : certains assureurs refusent de couvrir une installation non réalisée par un professionnel qualifié.
| Type de projet | Commande Consuel | Signature CERFA |
|---|---|---|
| CCMI (constructeur) | Constructeur ou son électricien | Électricien sous-traitant |
| MOE (architecte) | Électricien intervenant | Électricien |
| Auto-construction | Particulier | Particulier (se déclare installateur) |
⚠️Chaque chantier a ses particularités. Les règles présentées ici peuvent évoluer : pour votre installation, faites valider le dispositif par un électricien qualifié Qualifelec.

Prix du Consuel pour une maison neuve en 2026
Les tarifs ci-dessous sont issus du barème Consuel SC120_38, applicable depuis le 2 septembre 2025.
| Configuration | Attestations | Tarif Consuel TTC |
|---|---|---|
| Maison neuve seule | Jaune | 130-145 € |
| Maison neuve + PV sans batterie | Jaune + Bleue | ~345 € |
| Maison neuve + PV avec batterie | Jaune + Violette | ~375 € |
| Contre-visite (non-conformité) | Supplément | 234 € |
Le tarif de l’attestation jaune varie de 130 à 145 € TTC selon le profil de l’installateur et le format de commande (électronique ou papier). Le raccordement Enedis et la mise en service (~29 € TTC) sont facturés séparément.
En cas de non-conformité, le contrôleur établit un rapport détaillant les points à corriger. Une contre-visite est facturée 234 € TTC. Sur les chantiers que j’ai vus, les motifs de refus les plus courants étaient l’absence de repérage des circuits et un défaut de mise à la terre.
Prix constatés en juin 2026 (barème SC120_38, septembre 2025). Ces tarifs sont indicatifs et peuvent varier selon les régions.
Délais : de la fin des travaux à la mise en service
La phase Consuel représente trois à cinq semaines dans le calendrier global de votre projet :
- Envoi de l’attestation → visite du contrôleur : 10 à 20 jours
- Visite → attestation visée : 24 à 48 heures ouvrées
- Transmission automatique au gestionnaire de réseau : 1 à 2 jours
- Mise en service Enedis : 10 à 15 jours
Si la visite se solde par un refus, savoir relancer une contre-visite évite d’allonger ce calendrier de plusieurs semaines.
À ces délais s’ajoute la phase amont de raccordement Enedis : 2 à 6 semaines pour obtenir le devis, puis 6 à 18 semaines de travaux réseau. Le détail complet des délais Consuel couvre les variations par type de dossier.
Décret 2024-1122 : une transmission plus rapide vers Enedis
Depuis le 6 décembre 2024 (mise en œuvre opérationnelle début janvier 2025), le décret n° 2024-1122 simplifie la chaîne. Le Consuel transmet directement l’attestation visée au gestionnaire de réseau par voie dématérialisée, en un à deux jours.
Avant ce décret, le propriétaire ou l’électricien devait lui-même transmettre le document à Enedis. Ce mécanisme s’applique à toutes les premières mises en service d’une installation par le gestionnaire de réseau, pas uniquement aux constructions neuves. Pour un projet de maison neuve, le gain est concret : la mise en service peut démarrer dès la transmission automatique, sans relance manuelle.
Votre maison neuve est câblée, votre tableau est repéré, vos protections sont en place. La prochaine étape : anticiper la demande de raccordement Enedis si ce n’est pas fait, puis commander votre attestation Consuel dès que l’électricien confirme la fin des travaux. Chaque jour gagné en amont est un jour de moins entre le dernier coup de tournevis et votre première nuit avec l’électricité.
FAQ : vos questions sur le Consuel en construction neuve
Mis à jour le 06 juin 2026
Électricien depuis plus de 20 ans, installé en Bouches-du-Rhône. Ancien compagnon devenu artisan, Marc a câblé des centaines de tableaux, tiré des kilomètres de gaines et remis aux normes des dizaines d’installations résidentielles. Il transmet ici son expérience terrain : normes NF C 15-100, gaines et conduits, tableaux et protections, branchements, bornes de recharge, photovoltaïque et ventilation. Chaque article est vérifié contre les sources primaires (AFNOR, Consuel, Enedis, ADEME).
