Mis à jour le 26 juin 2026
Julie venait de recevoir un devis pour une installation 6 kWc en autoconsommation avec revente de surplus. Le commercial évoquait rapidement « le Consuel obligatoire » sans détailler ni la couleur de l’attestation, ni le prix, ni le délai. Elle voulait comprendre avant de signer.
📌 L’essentiel à retenir :
le Consuel photovoltaïque est l’attestation de conformité obligatoire avant la mise en service Enedis d’une installation raccordée au réseau. Couleur bleue (sans stockage, CERFA 15523*01) ou violette (avec batterie, CERFA 15524*01). Tarifs 2026 électroniques : 201,17 € TTC (bleue) ou 230,32 € TTC (violette). Délai indicatif : 3 semaines après dépôt si dossier complet.
Le Consuel photovoltaïque en 4 points-clés
Pour une installation photovoltaïque raccordée au réseau Enedis en France, le Consuel photovoltaïque est une attestation de conformité électrique délivrée par le Comité national pour la sécurité des usagers de l’électricité. Sans son visa, Enedis ne procède pas à la mise sous tension. La règle vaut pour l’autoconsommation avec injection, la vente totale et toute installation avec stockage. Voici le récapitulatif :
| Question | Réponse 2026 |
|---|---|
| Obligation ? | Oui dès raccordement au réseau (avec ou sans revente). Exception : autoconsommation totale sans injection ni stockage. |
| Quelle attestation ? | Bleue (sans stockage) ou violette (avec batterie) |
| Prix électronique ? | 201,17 € TTC (bleue) ou 230,32 € TTC (violette) |
| Délai après dépôt ? | Environ 3 semaines si dossier complet, visa généralement transmis à Enedis sous quelques jours après visite conforme |
Source officielle : tarifs Consuel applicables depuis le 2 septembre 2025 (page tarifs consuel.com, consultée le 26/06/2026).
Le Consuel photovoltaïque est-il obligatoire ?
La règle simple est la suivante : dès qu’une installation photovoltaïque est raccordée au réseau public Enedis, le Consuel est obligatoire avant la mise en service. Le seuil ne dépend pas d’une puissance crête seuil, mais du fait de toucher au réseau public. Le cadre réglementaire repose sur le Code de l’énergie et le décret n° 72-1120 du 14 décembre 1972.

Cas d’usage et obligation associée

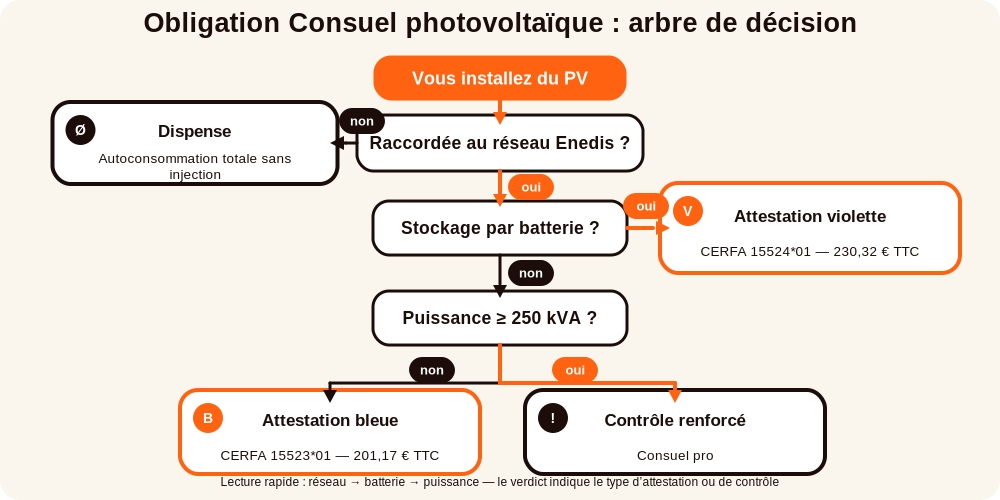

| Type d’installation | Consuel obligatoire ? | Justification |
|---|---|---|
| Autoconsommation totale sans injection ni stockage | Non (dispense pratique) | Pas de raccordement au réseau pour injection |
| Autoconsommation avec revente du surplus | Oui (attestation bleue) | Injection du surplus = raccordement réseau |
| Vente totale de la production | Oui (attestation bleue) | Production injectée intégralement |
| Installation avec batterie / stockage | Oui (attestation violette) | Stockage = exigences sécuritaires renforcées |
| Puissance ≥ 250 kVA | Oui + contrôle renforcé | Au-delà du résidentiel courant |
| Kit plug & play ≤ 3 kWc sans injection | Non (en pratique) | Conformité usine acceptée par Enedis |
💡 Bon à savoir :
l’angle « autoconsommation sans Consuel » revient souvent en recherche. La dispense s’applique strictement à une installation totalement déconnectée du réseau ou à un petit kit prêt à brancher sans surplus injecté. Dès qu’une seule kWh repart vers le compteur, le Consuel redevient exigé.
Lorsque vous vendez tout ou partie de votre production via le contrat d’obligation d’achat (OA) encadré par la CRE, le Consuel est systématiquement requis avant la mise en service Enedis.
Pour les kits prêts à brancher, le détail des conditions est repris dans notre kit solaire plug & play. Pour les principes généraux du Consuel, voir notre guide général sur le Consuel électrique.
Bleue ou violette : choisir la bonne attestation

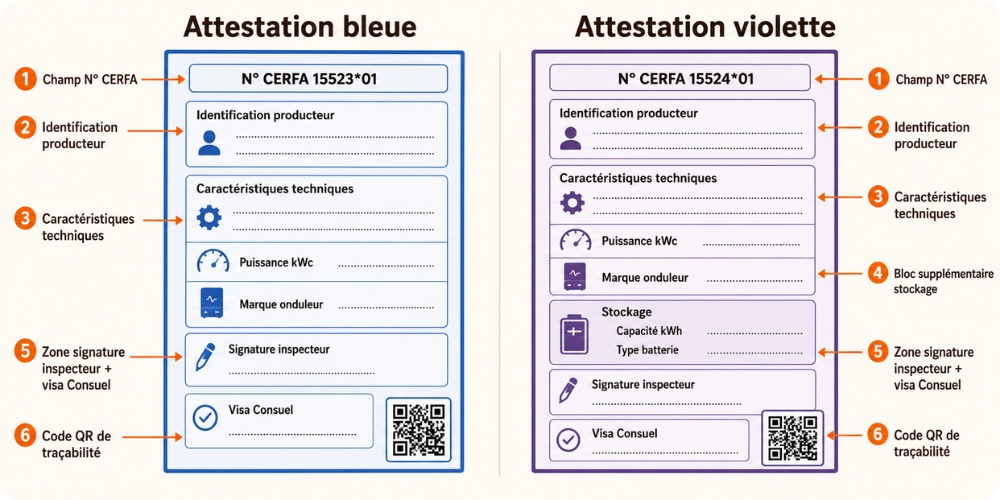

Deux couleurs concernent le photovoltaïque résidentiel. La confusion entre les numéros de CERFA est régulière, parce que certains formulaires ont changé de numérotation lors du basculement vers la version 15523*01 et 15524*01.

| Critère | Bleue (CERFA 15523*01) | Violette (CERFA 15524*01) |
|---|---|---|
| Type d’installation | Production sans stockage | Production avec stockage |
| Cas typique | Panneaux + onduleur | Panneaux + batterie + onduleur hybride |
| Prix électronique 2026 | 201,17 € TTC | 230,32 € TTC |
| Prix papier 2026 | 202,62 € TTC | 231,78 € TTC |
| Contrôle batterie ? | Non | Oui (compartiment, ventilation, sécurité) |
❌ Erreur fréquente :
choisir la bleue pour une installation prévue évolutive vers le stockage. Si la batterie arrive un an plus tard, il faudra repasser une attestation violette. Si le projet patrimonial intègre le stockage à 18 ou 24 mois, autant partir directement sur la violette.
Le détail de chaque formulaire est consultable sur les différents formulaires d’attestation et la liste exhaustive des formulaires CERFA Consuel.
Prix du Consuel photovoltaïque 2026
Les tarifs en vigueur sont ceux publiés par le Consuel dans le document tarifaire SC120_38, applicable depuis le 2 septembre 2025 et toujours valables en 2026. Ils s’entendent toutes taxes comprises pour la France métropolitaine.
| Attestation | Format électronique | Format papier | Écart |
|---|---|---|---|
| Bleue (PV sans stockage) | 201,17 € TTC | 202,62 € TTC | + 1,45 € |
| Violette (PV avec stockage) | 230,32 € TTC | 231,78 € TTC | + 1,46 € |
| Visite renouvelée (contre-visite) | 233,62 € TTC | (sans objet) | (sans objet) |
| Seconde visite (1re empêchée) | 141,08 € TTC | (sans objet) | (sans objet) |
🔧 Conseil de chantier :
la contre-visite coûte plus cher que l’attestation initiale elle-même. C’est une marge que j’enseigne en formation pour insister sur la rigueur du dossier. Une boîte de jonction mal repérée, un schéma unifilaire incomplet, un sectionneur DC absent, et la facture grimpe de plus de 230 € en plus du temps perdu.
Source primaire : grille tarifaire officielle Consuel (consulté le 26/06/2026).

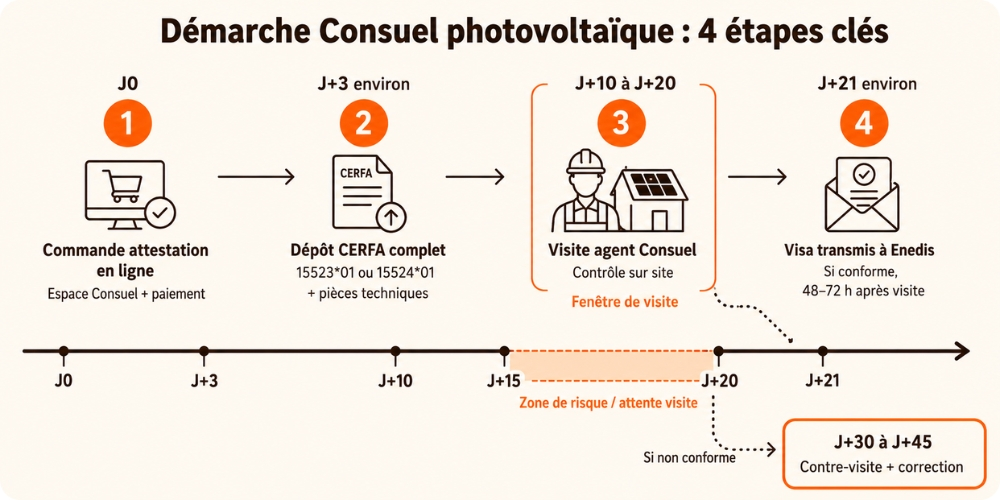

Démarche en 4 étapes
La procédure est balisée. La voie dématérialisée via l’espace en ligne réduit nettement les délais administratifs par rapport au courrier papier.

- Commander l’attestation sur l’espace Consuel en ligne (compte particulier ou professionnel). Choisir la couleur bleue ou violette selon présence ou non de stockage. Régler le tarif par carte bancaire.
- Remplir le CERFA (15523*01 ou 15524*01) avec les coordonnées du producteur, l’adresse de l’installation, la puissance crête en kWc, les références de l’onduleur, le schéma unifilaire et le plan de calepinage. Tout champ vide ou ambigu déclenche une demande de pièce complémentaire.
- Visite sur site par un agent Consuel, planifiée entre 10 et 20 jours après dépôt complet. L’agent contrôle la conformité électrique, le marquage, la mise à la terre, le sectionneur DC, le parafoudre, le calibrage de la protection.
- Visa transmis à Enedis généralement sous quelques jours ouvrés si l’installation est conforme. En cas de non-conformité, un rapport est émis et une contre-visite est planifiée.
Pour aller plus loin sur les temps moyens d’instruction, voir nos délais Consuel standards (la fenêtre est globalement équivalente sur PV et sur tableau résidentiel).

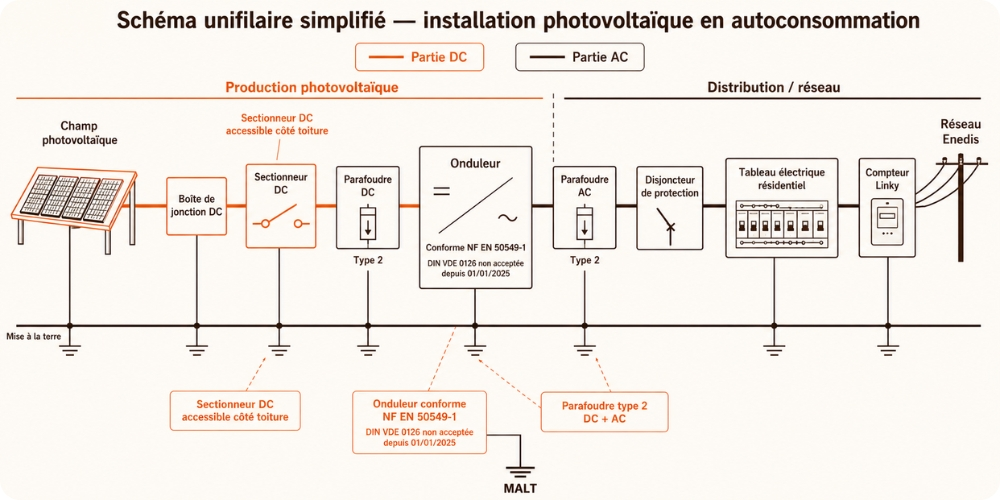

Dossier technique et schéma unifilaire à fournir
Le dossier déposé pèse lourd dans la rapidité de validation. En 20 ans de chantiers résidentiels en Bouches-du-Rhône, j’ai vu la même cause de refus revenir : un dossier technique bâclé, où le sectionneur DC n’apparaît pas sur le schéma, où l’onduleur cité ne correspond pas à la fiche technique réelle, ou où le parafoudre est absent du tableau de protection.

Pièces à joindre selon votre installation
| Pièce | Bleue (sans stockage) | Violette (avec stockage) | Format demandé |
|---|---|---|---|
| Schéma unifilaire complet | Obligatoire | Obligatoire | PDF ou plan papier signé |
| Fiche technique onduleur (NF EN 50549-1) | Obligatoire | Obligatoire | PDF fabricant |
| Fiche technique batterie | Non requise | Obligatoire | PDF fabricant + ventilation |
| Plan de calepinage modules | Obligatoire | Obligatoire | PDF avec dimensions |
| Photographie sectionneur DC posé | Recommandée | Recommandée (demandée au cas par cas) | Photo nette |
| Notice parafoudre DC + AC | Obligatoire | Obligatoire | PDF fabricant |
🔧 Conseil de chantier :
sur un chantier 6 kWc à Aix-en-Provence en 2022, j’ai constaté un refus Consuel sur défaut de sectionneur DC accessible côté toiture. Le module produisait dès qu’il y avait de la lumière, et l’agent n’a pas pu effectuer la consignation côté champ photovoltaïque. Le sectionneur DC, c’est la première pièce que je vérifierais sur un schéma unifilaire si j’avais à reprendre un dossier de contrôle.
Que vérifie le Consuel sur une installation photovoltaïque
Le contrôle Consuel sur du photovoltaïque ne se limite pas à l’AC du tableau résidentiel. Il porte sur l’ensemble de la chaîne DC + AC, avec un focus marqué sur la sécurité d’intervention pour les agents Enedis et les futurs intervenants.

Les points contrôlés incluent :
- Onduleur certifié NF EN 50549-1 (raccordement basse tension). Cette norme remplace la prénorme allemande DIN VDE 0126-1-1 qui n’est plus acceptée pour les nouveaux certificats depuis le 1er janvier 2025. La fin de la période transitoire NF EN 50549-10 (modalités d’essais) est désormais fixée au 30 juin 2026.
- Sectionneur DC accessible et clairement repéré, permettant la consignation côté toiture.
- Mise à la terre des structures porteuses et des masses métalliques, conformément aux exigences de la NF C 15-100 et de l’UTE C 15-712-1.
- Parafoudre DC et AC adapté à la zone d’installation (selon niveau kéraunique).
- Connecteurs DC conformes à la norme NF EN 62852 (édition juin 2015, complétée par l’amendement A1 de mai 2020).
- Repérage des câbles, étiquetage du tableau, accessibilité des protections.
Pour le détail point par point, voir ce que vérifie le Consuel. Pour le cadre normatif général, voir la norme NF C 15-100.
⚠️ Attention :
intervenir sur la partie DC d’un champ photovoltaïque sous lumière reste dangereux même tableau coupé. Les modules produisent dès qu’ils sont éclairés. Les EPI adaptés et la formation B0/B1V sont indispensables avant toute manipulation. Sur la partie AC, la coupure du disjoncteur général reste obligatoire avant intervention.
Sur les choix techniques de fond (autoconsommation, productible, dimensionnement), voir notre guide photovoltaïque complet.
Sources externes officielles : pour le détail des contrôles techniques par Consuel, voir la page consuel.com/dossiers-techniques. Pour la grille normative complète raccordement et contrôle PV, le dossier institutionnel attestation Consuel et rapport de contrôle (HESPUL/ADEME) fait référence.
📖 Ce guide est informatif.
Pour votre situation, consultez un installateur QualiPV ou un électricien Qualifelec mention IRVE/PV. Les règles présentées peuvent évoluer (la fin de période transitoire NF EN 50549-10 est par exemple un point qui basculera au 30 juin 2026) et leur application dépend de votre installation.
FAQ Consuel photovoltaïque
Le Consuel est-il obligatoire pour des panneaux solaires ?
Oui, dès qu’une installation photovoltaïque est raccordée au réseau Enedis, le Consuel est obligatoire avant la mise en service. Seule l’autoconsommation totale sans injection ni stockage, ou les kits prêts à brancher sans surplus injecté, peuvent en être dispensés.
Peut-on faire de l’autoconsommation sans Consuel ?
Oui, si l’installation reste totalement déconnectée du réseau et sans batterie de stockage déclarée. C’est le cas de certains petits kits plug & play limités à 3 kWc sans injection. Dès qu’un kWh est renvoyé vers le compteur, le Consuel redevient obligatoire.
Quel est le prix du Consuel pour une installation photovoltaïque en 2026 ?
Le tarif officiel 2026 électronique est de 201,17 € TTC pour l’attestation bleue (sans stockage) et 230,32 € TTC pour l’attestation violette (avec stockage). En format papier, ajouter 1,45 € environ. Une éventuelle contre-visite coûte 233,62 € TTC.
Quelle attestation Consuel choisir : bleue ou violette ?
La bleue (CERFA 15523*01) couvre les installations photovoltaïques sans stockage. La violette (CERFA 15524*01) couvre les installations avec batterie de stockage. Si une batterie est prévue dans les 18 à 24 mois, autant viser directement la violette.
Combien de temps pour obtenir le Consuel photovoltaïque ?
Comptez environ 3 semaines après dépôt d’un dossier complet, avec une visite sur site planifiée 10 à 20 jours après. Si l’installation est conforme, le visa est généralement transmis à Enedis sous quelques jours ouvrés. La voie dématérialisée raccourcit le délai administratif de plusieurs jours par rapport au courrier papier.
Qui doit demander le Consuel pour des panneaux solaires ?
Le maître d’ouvrage (propriétaire de l’installation) est responsable de la demande, mais en pratique elle est très souvent portée par l’installateur QualiPV qui dépose le dossier au nom du client. Vérifier que la commande figure dans le devis signé évite les mauvaises surprises de facturation.
Que se passe-t-il en cas de refus Consuel sur une installation PV ?
Un rapport de non-conformité est émis, listant les points bloquants (sectionneur DC absent, repérage manquant, mise à la terre incomplète, schéma unifilaire incohérent). Après correction, une contre-visite est programmée (233,62 € TTC). Aucun raccordement Enedis ne peut être obtenu sans visa positif.
Le Consuel est-il obligatoire pour un kit solaire plug & play ?
Pas systématiquement. Pour un kit ≤ 3 kWc déclaré sans injection et sans stockage, fourni avec une conformité usine acceptée par Enedis, la dispense pratique s’applique. Le détail des conditions est repris dans notre dossier kit solaire plug & play.
Conclusion
L’étape Consuel intervient juste avant la mise en service Enedis. Le réflexe à acquérir n’est pas seulement administratif : c’est l’occasion de vérifier que le dossier technique (schéma unifilaire, sectionneur DC, parafoudre, conformité NF EN 50549-1 de l’onduleur) est cohérent avant que l’agent ne pointe une faille en visite. La prochaine étape logique après l’obtention du visa : la demande de mise en service auprès d’Enedis et, si vente du surplus, la convention d’autoconsommation. Ces étapes feront l’objet d’un développement à part dans le guide photovoltaïque général.
Électricien depuis plus de 20 ans, installé en Bouches-du-Rhône. Ancien compagnon devenu artisan, Marc a câblé des centaines de tableaux, tiré des kilomètres de gaines et remis aux normes des dizaines d’installations résidentielles. Il transmet ici son expérience terrain : normes NF C 15-100, gaines et conduits, tableaux et protections, branchements, bornes de recharge, photovoltaïque et ventilation. Chaque article est vérifié contre les sources primaires (AFNOR, Consuel, Enedis, ADEME).
